Насыпи. Конструктивные решения

5. Насыпи. Конструктивные решения

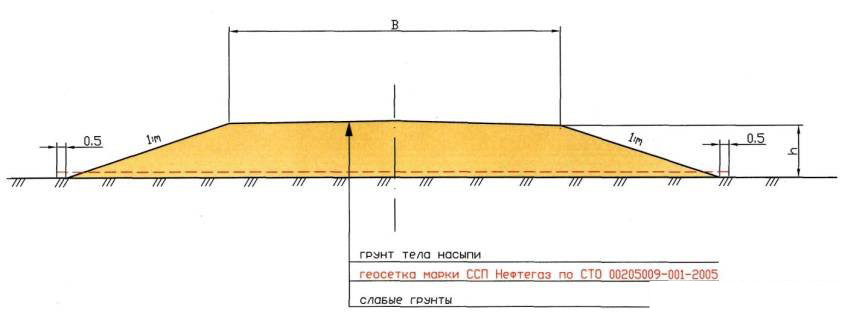

5.1 Насыпи на переувлажненных грунтах

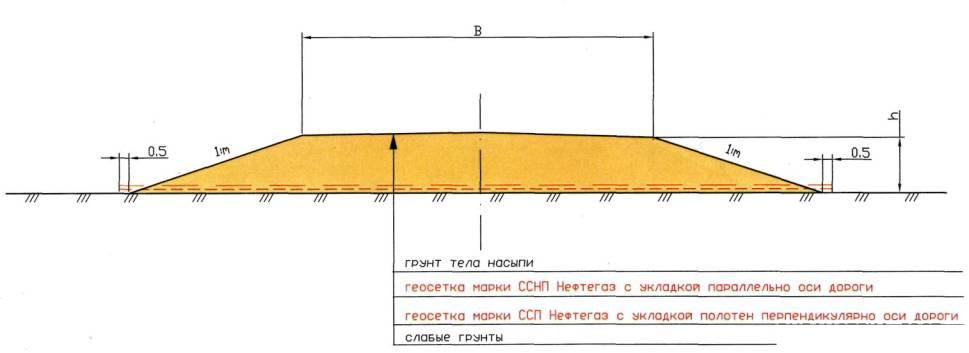

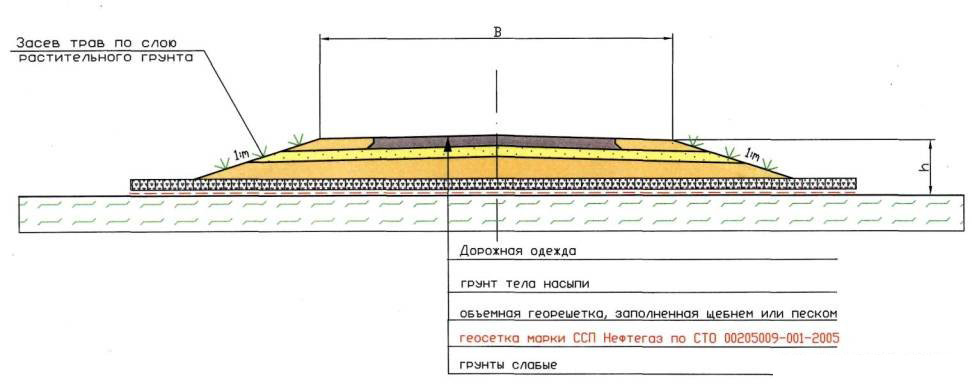

5.2 Насыпи на переувлажненных грунтах с использованием пространственной георешетки

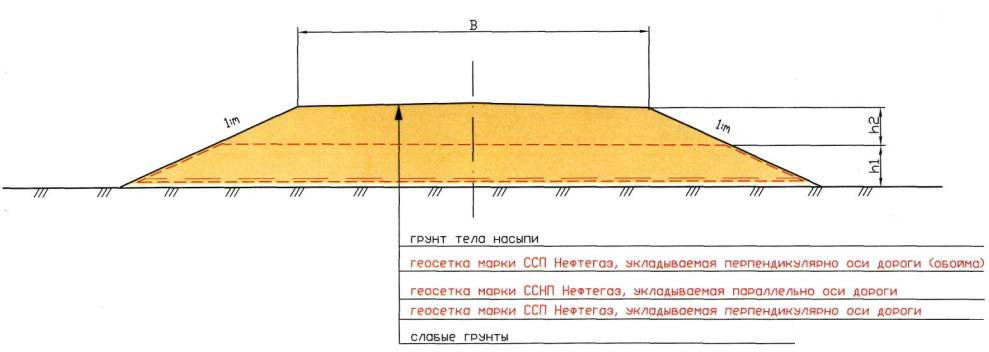

5.3 Насыпи на болотах 1 типа

5.4 Насыпи на обводненных участках и болотах 2 типа

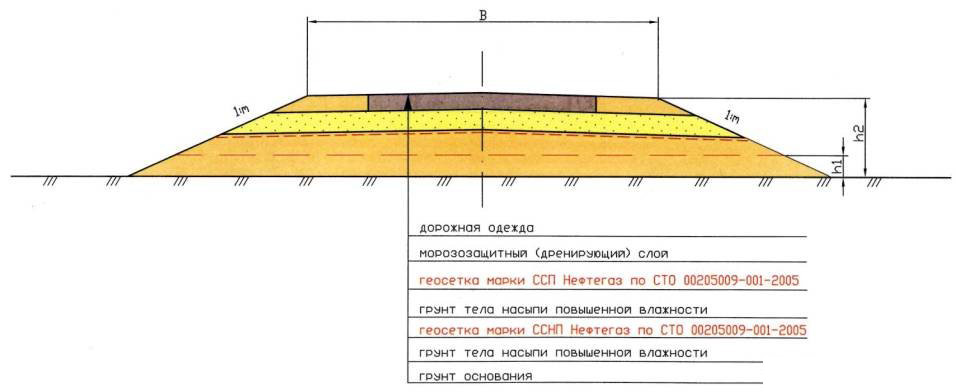

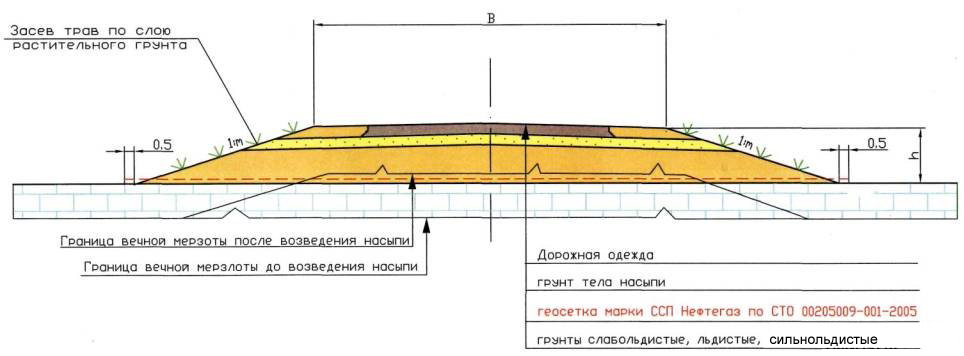

5.5 Насыпи менее 2,2 м на марях и болотах в условиях вечной мерзлоты

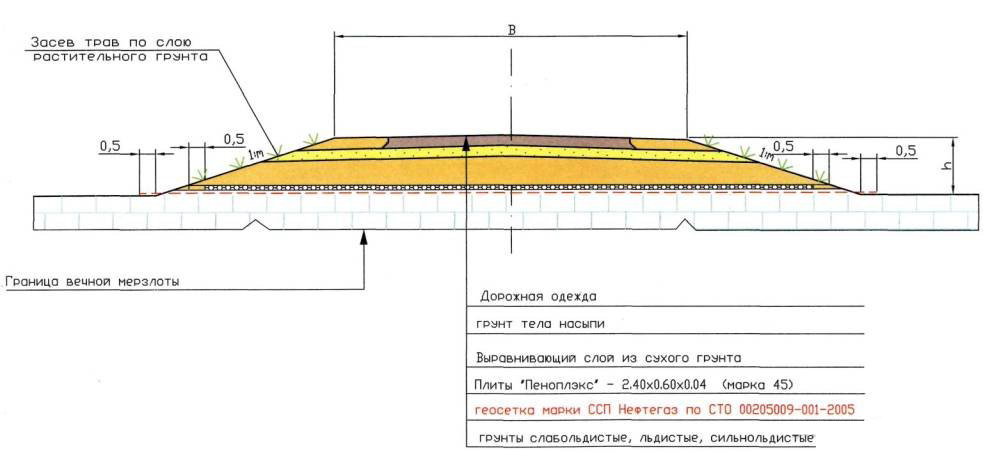

5.6 Насыпи более 2,20 м на марях и болотах в условиях вечной мерзлоты

5.7 Насыпи из грунта повышенной влажности

Строительство насыпей

6. Технология производства работ

6.1 При устройстве прослоек из геосеток в применяемые обычно технологии дополнительно вводятся операции:

- подготовка основания

- транспортировка, распределение по участку рулонов, их укладка и при необходимости соединение;

- отсыпка на геосетки материала вышележащего слоя, его распределение и уплотнение.

6.2 Технологическая схема устройства прослоек из геосеток «Нефтегаз» в два слоя:

подготовка

укладка

укладка геосетки

устройство насыпи

1 - 8 - рулоны (полотна) геосетки ССП«Нефтегаз»перпендикулярно оси дороги;

9 - 13 - рулоны (полотна) геосетки ССНП «Нефтегаз» параллельно оси дороги;

14 - бульдозер; 15 - автомобиль-самосвал.

Технологические схемы устройства прослоек из геосеток «Нефтегаз» в один слой :

подготовка основания

устройство насыпи

укладка геосетки

1 - 5 - рулоны (полотна) геосетки ССНП «Нефтегаз» параллельно оси дороги;

14 - бульдозер;

15 - автомобиль-самосвал.

подготовка основания

укладка геосетки

устройство насыпи

1 - 7 - рулоны (полотна) геосетки ССП «Нефтегаз» перпендикулярно оси дороги;

14 - бульдозер;

15 - автомобиль-самосвал.

Технологическая схема устройства прослоек из двух типов геосеток «Нефтегаз» (силовая обойма) применяется на болотах II типа:

подготовка

укладка геосетки

укладка геосетки

устройство

1 - 8 - рулоны (полотна) геосетки ССП «Нефтегаз» перпендикулярно оси дороги;

9 -13 - рулоны (полотна) геосетки ССНП «Нефтегаз» параллельно оси дороги;

14 - бульдозер;

15 - автомобиль-самосвал.

6.2.1 Подготовка основания состоит в профилировании его поверхности и уплотнении. Кустарник, деревья вырубают и спиливают в одном уровне с поверхностью. В этом случае корчёвка пней может не производится. При наличии пней, кочек, углублений, на поверхности основания насыпи перед укладкой геосетки «Нефтегаз» следует отсыпать выравнивающий слой, для устранения неровностей. При устройстве прослойки из геосеток «Нефтегаз» в основании насыпи, устраиваемой на слабых грунтах, подготовка может не выполняться, если отсутствует опасность повреждения геосетки.

6.2.2 Рулоны геосетки «Нефтегаз» транспортируют к месту производства работ непосредственно перед укладкой и распределяют по длине участка работ через расстояние, соответствующее длине полотна в рулоне. Если доступ к стройплощадке затруднен, должны быть предприняты специальные меры по организации на период строительства временных подъездных путей. В удобном месте, близко к объекту проведения работ, должны быть устроены рабочая площадка и площадка складирования, на которых осуществляются хранение и подготовка (при необходимости) геосеток к укладке.

6.2.3 Резку геосетки «Нефтегаз» на полотна необходимой длины производить в соответствии со схемой укладки принятой проектными решениями для размещения в земляном полотне. Остатки геосетки «Нефтегаз» упаковать и сдать на склад.

6.2.4 Укладку полотен геосетки «Нефтегаз» выполнять в соответствии с проектными решениями. При двух слоях геосетки «Нефтегаз» в конструкции, укладывают сначала в поперечном, а затем в продольном направлении относительно оси насыпи.

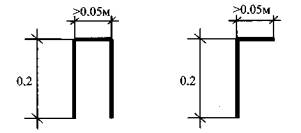

6.2.5 Раскатку рулонов и укладку полотен в земляном полотне выполнять вручную звеном из трех дорожных рабочих. Полотна укладывают с перекрытием по проекту, но не менее 0,3 м. Крепление полотен геосеток определяется при проектировании конкретных конструкций, и в случаях больших ветровых нагрузок необходимы анкера для крепления геосетки, которые изготавливаются на месте из металлической проволоки в виде П-образных скоб. Крепление производят с периодическим разравнивание полотна с небольшим продольным его натяжением через 10-15 м. Анкеры - стержни диаметром 3-5 мм, длиной 15-20 см с отогнутым верхним и заостренными нижними концами.

6.2.6 Перед отсыпкой грунта проверяют качество уложенной прослойки путем визуального осмотра и фиксации сплошности, величины перекрытия, качества стыковки полотен. По результатам осмотра составляют акт на скрытые работы, где приводят результаты осмотра, данные о поставщике и характеристики геосетки «Нефтегаз», указанные в паспорте на партию или на этикетках рулонов, а также данные, полученные при приемке геосетки «Нефтегаз».

6.2.7 Отсыпку материала непосредственно на геосетку «Нефтегаз» в тело насыпи ведут «от себя» «отдельными кучами». Разравнивание производят бульдозером «вполуприжим» с последовательной срезкой и надвижкой его не менее чем за три прохода. Заезд занятых на строительстве машин на открытое полотно геосетки не допускается. Толщина отсыпаемого слоя в плотном теле должна быть не менее 20 см.

 >>ДОРОЖНАЯ ОДЕЖДА. КОНСТРУКТИВНЫЕ РЕШЕНИЯ

Новости

Федеральные дорожники отремонтируют шесть мостовых сооружений на трассах в Брянской области

В этом году в Брянской области планируют привести к нормативному состоянию шесть мостовых сооружений, которые находятся на федеральных трассах. Об этом во вторник, 24 апреля, сообщили пресс-служба ФКУ Упрдор «Москва - Бобруйск».

Подробнее

При ремонте дороги в Латвии обнаружили останки 145 советских солдат

В населенном пункте Пампали Салдусского края Латвии при ремонте дороги были обнаружены останки 145 советских солдат, погибших во время Великой Отечественной войны. Об этом сообщает во вторник, 24 апреля, «RT на русском» со ссылкой на местные СМИ.

Подробнее

Соглашение о строительстве дороги Томск - Тайга в Сибири получило юридическую силу

Власти Томской области ратифицировали Соглашение с Кемеровской областью о проектировании дороги «Томск - Тайга» между двумя субъектами. Об этом стало известно в ходе очередного собрания Думы Томской области 24 апреля.

Подробнее
